RESPECT DE LA BIODIVERSITÉ LOCALE
Des bureaux d’études indépendants ont réalisé des inventaires et mesuré les impacts du projet photovoltaïque sur son environnement.
La séquence « Eviter, Réduire, Compenser » a été prise en compte dès l’origine du projet, comme nous le faisons systématiquement. Elle permet d’éviter les atteintes à l’environnement et de compenser les effets notables qui n’ont pas pu être suffisamment réduits.
LES MESURES POUR PRÉSERVER LA BIODIVERSITÉ EN PHASE DE TRAVAUX :
• Début des travaux en dehors des périodes de nidification
• Évitement et balisage de l’Euphorbe de terracine (plante protégée)
• Évitement et balisage de l’espace de nidification du Guêpier d’Europe
• Évitement des zones humides
• Évitement des zones de transit pour les chiroptères (chauves-souris)

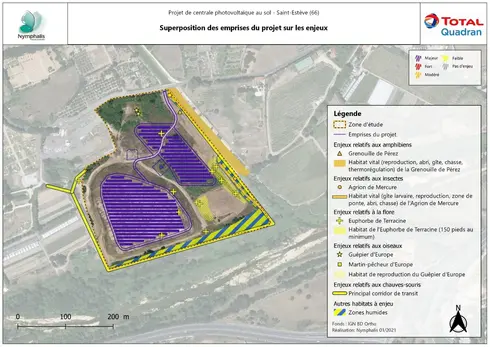

La zone d’implantation de la future centrale solaire a été définie en fonction des différents enjeux environnementaux.
En appliquant les mesures d’évitement et de réduction, les impacts seront minimisés et aucune espèce ou habitat protégé ne sera impacté.
LES MESURES POUR PRÉSERVER LA BIODIVERSITÉ EN PHASE D’EXPLOITATION :
• Suivi par un écologue spécialisé afin de vérifier l’efficacité des mesures prises
• Débroussaillage réalisé en dehors des périodes sensibles pour la faune et flore locale
LES ALEAS INONDATION

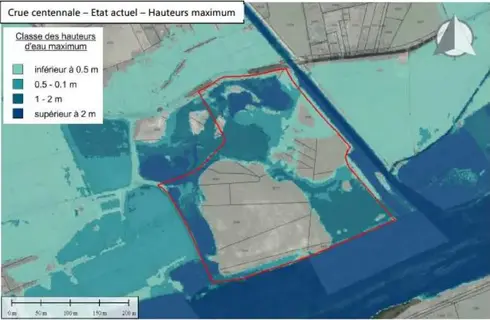

Une étude hydraulique a été réalisée par un bureau d’études en 2019, puis revue en 2020, afin d’éviter d’une part les secteurs sensibles liés aux crues du cours d’eau de la Têt et d’autre part afin de mieux prendre en compte les enjeux de ce secteur soumis aux risques d'inondation.
Ainsi, la zone d’aléa très fort a été totalement exclue du projet photovoltaïque et les installations électriques des deux bâtiments techniques seront placées hors d’eau.
Grâce à ces mesures prises ainsi qu’aux préconisations transmises par l’Unité Prévention des Risques de la Préfecture, les simulations du bureau d’études ont permis de conclure à un impact négligeable de la future centrale solaire sur l’écoulement des eaux.
CHRONOLOGIE DU PROJET
2015:
- Réhabilitation de la déchetterie
2018:
-
Lancement de l’appel à projet par la commune
2019:
- Lauréat de l’appel à projet aux côtés de L’AREC (Agence Régionale Énergie Climat) et de Tecsol
-
Lancement des études naturalistes et hydrauliques
2020:
- Consultation de l’unité de Prévention des Risques de la DDTM66 (Direction Départementale des Territoires et de la Mer)
- Analyse des variantes pour limiter l’impact hydraulique de la centrale
- Réunion de cadrage auprès de la DDTM66
- Présentation et concertation autour du projet aux habitants de Saint-Estève
- Dépôt de la demande de permis de construire Instruction du dossier par la Préfecture
2022:
- Début de l’enquête publique
- Autorisation du permis de construire
- Résultat de l’appel d’offres à la CRE (Commission de Régulation de l’Énergie)
2023:
- Démarrage du chantier
- Mise en service
